Bauabnahmeprotokoll – kostenlose Vorlage (§ 640 BGB) als PDF & Word

Mit dieser kostenlosen Vorlage dokumentieren Sie die Abnahme einer Bau- oder Werkleistung rechtssicher: Vertragsparteien, Objekt, festgestellte Mängel, Vorbehalte und Restarbeiten festhalten und die Abnahme mit oder ohne Vorbehalt erklären – als PDF oder Word.

Zuletzt geprüft: · ca. 880 Suchanfragen/Monat

Bauabnahmeprotokoll – das Wichtigste in Kürze

Das Abnahmeprotokoll dokumentiert die Abnahme einer Werk- oder Bauleistung. Mit der Abnahme bestätigt der Besteller (Auftraggeber/Bauherr), dass das Werk im Wesentlichen vertragsgemäß hergestellt wurde (§ 640 BGB). Die Abnahme ist der zentrale Wendepunkt im Werkvertrag – wegen ihrer weitreichenden Folgen sollte sie stets schriftlich protokolliert und von beiden Seiten unterschrieben werden.

Mit der Abnahme treten wichtige Rechtsfolgen ein: Der Werklohn wird fällig (§ 641 BGB), die Gefahr geht auf den Besteller über (§ 644 BGB), die Verjährung der Mängelansprüche beginnt (§ 634a BGB – bei Bauwerken grundsätzlich fünf Jahre) und die Beweislast kehrt sich um: Ab jetzt muss der Besteller beweisen, dass ein Mangel vorliegt. Deshalb sollte kein Werk unbesehen abgenommen werden.

Wegen unwesentlicher Mängel darf die Abnahme nicht verweigert werden (§ 640 Abs. 1 S. 2 BGB); bei wesentlichen Mängeln hingegen schon. Nimmt der Besteller trotz eines bekannten Mangels ab, muss er sich seine Rechte ausdrücklich vorbehalten (§ 640 Abs. 3 BGB) – sonst verliert er Nacherfüllungs-, Minderungs- und Schadensersatzansprüche wegen dieses Mangels. Auch ein Vorbehalt einer Vertragsstrafe muss bei der Abnahme erklärt werden (§ 341 Abs. 3 BGB). Jeder Mangel und jede offene Restarbeit wird deshalb einzeln mit Frist festgehalten.

Neben der ausdrücklichen (förmlichen) Abnahme gibt es die konkludente Abnahme (durch schlüssiges Verhalten, z. B. Ingebrauchnahme) und die fiktive Abnahme (§ 640 Abs. 2 BGB): Setzt der Unternehmer nach Fertigstellung eine angemessene Frist (in der Praxis meist rund 12 Werktage) und verweigert der Besteller die Abnahme nicht unter Angabe mindestens eines Mangels, gilt das Werk als abgenommen. Gegenüber Verbrauchern wirkt das nur, wenn der Unternehmer zugleich auf diese Folgen hingewiesen hat. Bei VOB/B-Verträgen regelt § 12 VOB/B die Abnahme (auf Verlangen förmlich); die Gewährleistungsfrist beträgt hier für Bauwerke i. d. R. vier Jahre (§ 13 VOB/B).

In der Praxis wird bei einer gemeinsamen Begehung protokolliert: Wer war anwesend, welche Leistung/welches Gewerk wird abgenommen, welche Mängel und Restarbeiten bestehen, welche Vorbehalte werden erklärt – und ob ohne Vorbehalt, unter Vorbehalt oder gar nicht (Verweigerung) abgenommen wird. Beide Vertragsparteien unterschreiben; jede Partei erhält eine Ausfertigung.

Zahlen & Fakten · Beruf & Büro

215.900
Wohnungen wurden 2024 in Deutschland genehmigt – jedes fertige Bauvorhaben mündet in eine Abnahme (−16,8 % zum Vorjahr).
Quelle: Statistisches Bundesamt (Destatis) (2024)
251.900
fertiggestellte Wohnungen in Deutschland 2024 (−14,4 % zum Vorjahr) – jede Fertigstellung wird üblicherweise förmlich abgenommen.
Quelle: Statistisches Bundesamt (Destatis) (2024)

In 4 Schritten zur fertigen Vorlage

  1. 01

    Parteien & Objekt eintragen

    Auftraggeber und Auftragnehmer mit Anschrift, das Bauvorhaben/Objekt und die konkret abgenommene Leistung bzw. das Gewerk erfassen; Vertragsgrundlage (BGB oder VOB/B) angeben.

  2. 02

    Begehung & Mängel dokumentieren

    Abnahmedatum und anwesende Personen festhalten, dann jeden festgestellten Mangel einzeln und konkret beschreiben.

  3. 03

    Vorbehalte & Restarbeiten festhalten

    Vorbehalte (z. B. wegen bekannter Mängel oder einer Vertragsstrafe) und offene Restarbeiten mit Frist zur Beseitigung notieren.

  4. 04

    Abnahme erklären & unterschreiben

    Ergebnis ankreuzen – ohne Vorbehalt, unter Vorbehalt oder verweigert. Beide Parteien unterschreiben; jede Seite erhält eine Ausfertigung.

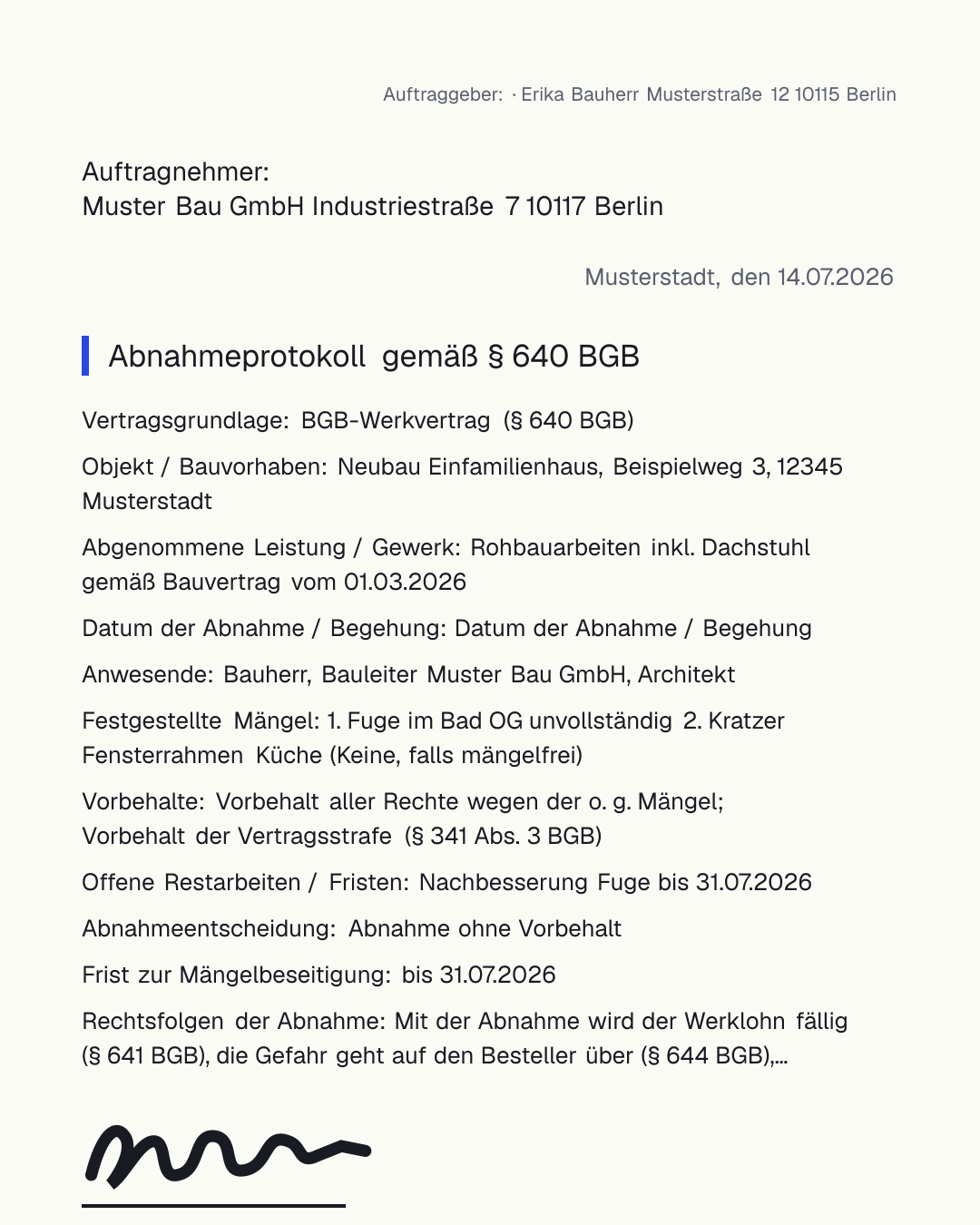

Kostenlose Bauabnahmeprotokoll-Vorlage nach § 640 BGB als PDF und Word – mit Feldern für Mängel, Vorbehalte, Restarbeiten und Abnahmeentscheidung
Kostenlose Bauabnahmeprotokoll-Vorlage nach § 640 BGB als PDF und Word – mit Feldern für Mängel, Vorbehalte, Restarbeiten und Abnahmeentscheidung

Häufige Fragen

Was ist ein Abnahmeprotokoll?

Ein Protokoll, das die Abnahme einer Bau- oder Werkleistung nach § 640 BGB dokumentiert: Parteien, Objekt, festgestellte Mängel, Vorbehalte, Restarbeiten und die Abnahmeentscheidung. Es ist der Nachweis, wann und in welchem Zustand das Werk abgenommen wurde.

Ist ein Abnahmeprotokoll Pflicht?

Ein Protokoll ist gesetzlich nicht zwingend – die Abnahme selbst kann formlos erfolgen. Wegen der Rechtsfolgen (Fälligkeit, Gefahrübergang, Verjährungsbeginn, Beweislastumkehr) ist ein schriftliches Protokoll aber dringend zu empfehlen; bei VOB/B kann jede Partei eine förmliche Abnahme verlangen (§ 12 VOB/B).

Welche Rechtsfolgen hat die Abnahme?

Mit der Abnahme wird der Werklohn fällig (§ 641 BGB), die Gefahr geht auf den Besteller über (§ 644 BGB), die Verjährung der Mängelansprüche beginnt (§ 634a BGB, bei Bauwerken meist 5 Jahre) und die Beweislast für Mängel kehrt sich zulasten des Bestellers um.

Kann ich die Abnahme wegen Mängeln verweigern?

Wegen wesentlicher Mängel ja. Wegen unwesentlicher Mängel darf die Abnahme nicht verweigert werden (§ 640 Abs. 1 S. 2 BGB) – hier nimmt man unter Vorbehalt ab und lässt die Mängel nachbessern.

Was bedeutet Abnahme unter Vorbehalt?

Nimmt der Besteller trotz eines bekannten Mangels ab, muss er sich seine Mängelrechte bei der Abnahme ausdrücklich vorbehalten (§ 640 Abs. 3 BGB). Ohne diesen Vorbehalt verliert er Ansprüche wegen dieses Mangels; auch eine Vertragsstrafe ist vorzubehalten (§ 341 Abs. 3 BGB).

Was ist die fiktive Abnahme?

Nach § 640 Abs. 2 BGB gilt ein Werk als abgenommen, wenn der Unternehmer eine angemessene Frist (praktisch meist rund 12 Werktage) setzt und der Besteller die Abnahme nicht unter Angabe mindestens eines Mangels verweigert. Gegenüber Verbrauchern nur, wenn auf diese Folge hingewiesen wurde.
